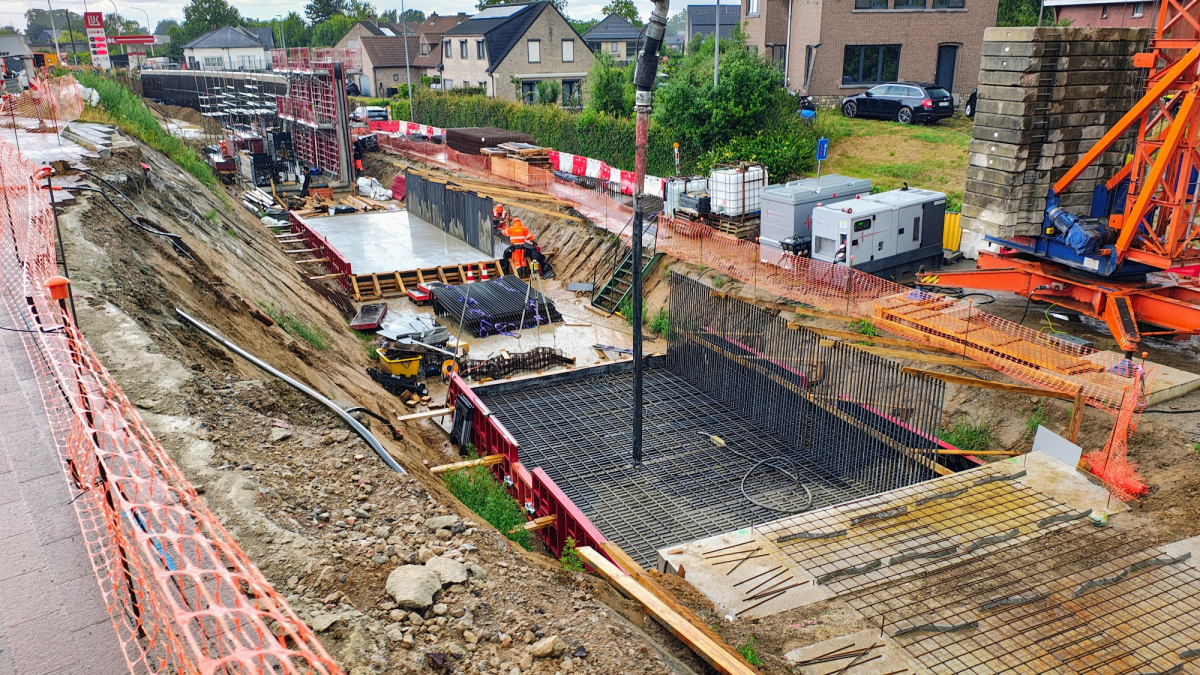

De eerste helft van de keermuur is intussen afgewerkt. Ook de werken aan de tweede helft van de keermuur zijn al goed gevorderd, hier werd al een deel van de beton gestort. Deze werken worden na het bouwverlof verdergezet. In de parkeerzone zijn de boordstenen afgewerkt en in de gracht aan de Omleiding zijn de drempelmuren geplaatst. Die zorgen ervoor dat het water in de gracht wordt gebufferd zodat het kan infiltreren. In deze zone werd al nieuwe fundering geplaatst onder de toekomstige rijbaan. Na het bouwverlof wordt hier de greppel geplaatst.
In augustus werkt de aannemer verder aan de keermuur, de fundering van het voet- en fietspad, de waterdoorlatende ondergrond van de parking en de busperrons. Ook de groenvakken worden voorbereid.
